大连理工大学建设项目进度情况简报(2026年4月)
2026-05-07 09:44     (点击: )

一、基本建设项目

序号

项目名称

项目概况

实施进度

形象进度/效果图

1

深海工程创新实验基地

地点:凌水校区原校医院旧址
建筑层数:地上3层,地下1层

建筑面积:

8100平方米

建设内容:

风浪联合实验室

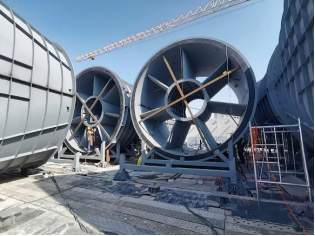

①钢结构及土建施工:钢结构工程完成85%,墙地砖施工完成,室外景观工程完成10%,卷扬机工作空间刮防水腻子完成。②机电安装:水处理循环设备完成90%,池底水处理循环管道支架完成100%,照明动力工艺桥架完成90%,弱电桥架安装完成90%,电梯安装完成。③设备安装:风机动力段安装完成60%,扩散段和收缩段完成50%,其他材料陆续进场,现完成50%;浮底主框架完成,轨道完成,封板完成20%;拖车和吊车安装完成;造波机就位完成。

2

西校区学生宿舍及配套设施项目(二期)

地点:西部校区

建筑层数:

A地块:1栋学生宿舍13层,1栋地上3层、地下1层的风雨操场。B地块:1栋3层食堂,地下2层人防地库用房。

建筑面积:

74681平方米

其中:

A地块45160平方米

B地块29521平方米

①宿舍主楼:主体结构、二次结构、屋面工程全部完成;地下室及各层墙面做法、吊顶安装、外窗及外墙真石漆完成100%;外墙百叶安装完成50%;精装修完成85%;机电工程完成78%。②风雨操场:主体结构、二次结构、屋面工程全部完成;地下室及各层墙面做法、吊顶安装及PVC地面、运动地板均按月计划完成100%;外窗及百叶安装、外墙保温真石漆完成100%;精装修完成90%;机电工程完成90%。③食堂:主体结构、二次结构、屋面工程全部完成;变更工程完成100%;外窗及百叶安装、外墙保温装饰完成80%;精装修完成30%;机电工程完成70%。④人防地下室:主体结构、二次结构、屋面工程完成100%;地面做法完成至50%、墙板封闭完成100%;精装修整体完成80%;人防设施完成70%;机电工程完成80%。⑤A地块室外管网完成98%,景观完成40%。B地块室外管网完成80%,景观5月初进场。⑥4月24日完成10kV变电所施工合同和燃气施工合同签订。10kV变电所工程正在进行土建施工以及设备制造,计划5月竣工送电。

3

医工结合创新中心(一期)

地点:西部校区

建筑层数:

医学部地上8层,地下1层;分析测试中心地上4层;动物中心地上3层

建筑面积:

35500平方米

建设内容:

教学科研楼

①动物中心、医学部:装修工程完成100%,外立面工程完成100%,机电工程完成100%。②分析测试中心:装修工程完成90%,外立面工程完成100%,机电工程完成100%。市政景观工程完成90%。

    4

应用数学中心

地点:凌水校区

建筑层数:A座地上5层,地下2层;B座地上4层,地下2层

建筑面积:

34010平方米

建设内容:

教学科研楼

基坑支护工程完成85%,土石方工程完成80%,2号塔吊基础施工完成100%。

   5

先进技术创新平台

地点:西部校区

建筑层数:

地上8层,

地下1层

建筑面积:

43531平方米

建设内容:

教学科研楼

①连通口结构施工、土方回填、支护及喷锚施工、现场围挡全部完成。②北楼垫层及砖膜施工完成100%,基础防水完成100%,筏板钢筋完成100%。

③南楼地下室区域底板施工完成100%,负一层结构施工完成50%。

  6

西校区学生宿舍及配套设施(三期)

地点:西部校区

建筑层数:

1栋14层学生宿舍、2栋13层学生宿舍、1栋12层学生宿舍、1栋11层学生宿舍和1栋10层学生宿舍

建筑面积:

91448平方米

北区地下室结构施工提前30%,南区筏板基础施工滞后25%,总体进度持平。①北区:J1宿舍筏板基础施工完成、地下室结构施工完成100%; J2宿舍桩间土开挖/砖胎模砌筑完成95%、垫层及防水施工完成50%;K宿舍筏板基础及-1层结构施工完成100%、首层结构施工完成30%。②南区:L1宿舍筏板基础施工完成40%;L2宿舍北段筏板基础及-2层结构施工完成100%、-1层结构施工完成20%、南段筏板垫层施工完成40%;M宿舍桩间土开挖/砖胎膜砌筑完成40%。

  7

开发区学生宿舍及配套设施(一期)

地点:开发区校区东部

建筑层数:1栋4层服务综合体,2栋8层学生宿舍

建筑面积:

26642平方米

①服务综合体:桩基检测完成100%,砖胎模及垫层混凝土完成100%,地下室底板防水及保护层完成100%,底板钢筋绑扎完成20%。②学生宿舍:基础土方完成100%,独立基础及短柱混凝土完成100%,独立基础部分土方回填完成90%,地下室防水完成100%,地下室底板钢筋混凝土完成100%,地下室剪力墙钢筋绑扎完成100%,顶板模板及支撑安装完成80%。

  8

附属学校初中部教学楼

地点:附属学校主校区西侧

建筑层数:地上4层,部分6层

建筑面积:

11303平方米

建设内容:

教学及实验用房、交通及辅助用房、设备用房、机动车库、多功能厅。

主体工程已完成,二次结构施工已完成,室外景观支护锚索及面板墙施工完成90%,校园内景观土方开挖、平整完成60%;室内墙面装修施工完成25%,机电工程完成60%。

  9

先进成型多学科交叉中心

地点:凌水校区近东门

建筑层数:地上3层

建筑面积:

6500平方米

建设内容:

科研实验室

临建搭设完成,塔吊基础施工完成;施工平整场地、地表清理、原有路面拆除完成。
