大连理工大学建设项目进度情况简报(2025年12月)
2025-12-31 17:57     (点击: )

一、基本建设项目

序号

项目名称

项目概况

实施进度

形象进度/效果图

1

深海工程创新实验基地

地点:凌水校区原校医院旧址
建筑层数:地上3层,地下1层

建筑面积:

8100平方米

建设内容:

风浪联合实验室

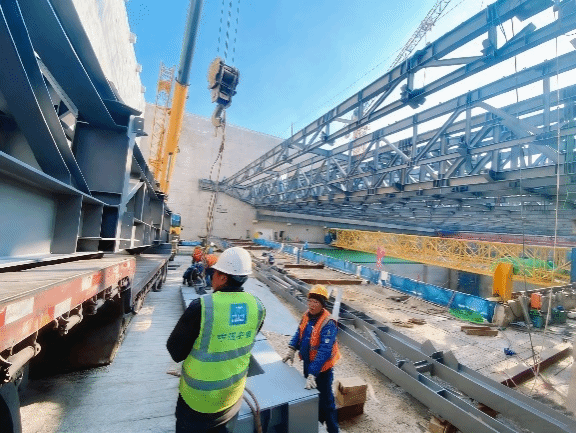

屋面工程、外墙真石漆全部完成;造风平台桁架施工完成,上下封板及檩条完成20%;电梯安装完成80%。机电工程涉及的潜污泵、池外空间排水泵、送排风风机、诱导风机、空气压缩机组、配电箱配电柜、明暗配管等安装完成,插座照明电线电缆敷设完成90%,动力电缆敷设完成30%。

2

西校区学生宿舍及配套设施项目(二期)

地点:西部校区

建筑层数:

A地块:1栋学生宿舍13层,1栋地上3层、地下1层的风雨操场。B地块:1栋3层食堂,地下2层人防地库用房。

建筑面积:

74681平方米

其中:

A地块45160平方米

B地块29521平方米

(1)宿舍楼:二次结构、屋面、室内回填及地面、外窗安装、外墙保温、地下室及各层墙面大白、顶棚乳胶漆全部完成;精装墙砖地砖完成20%,水暖等机电工程完成60%;(2)风雨操场:钢结构、电梯安装、屋面工程、门窗安装及外墙保温、室内顶棚墙面大白全部完成;水暖等机电工程完成75%;(3)食堂:结构工程、屋面工程、外窗安装、室内回填及地面、各类通风立管安装已完成;外墙保温完成70%;水暖等机电工程完成60%;(4)人防地下室:结构工程、人防门安装以及天棚防霉涂料全部完成;墙面防霉涂料完成40%。

电力增容:66kV南滨路变电站至西校区全线贯通,送电成功。

3

医工结合创新中心(一期)

地点:西部校区

建筑层数:

医学部地上8层,地下1层;分析测试中心地上4层;动物中心地上3层

建筑面积:

35500平方米

建设内容:

教学科研楼

(1)动物中心:精装修工程完成95%,防火门安装完成;(2)医学部:机电工程完成95%,精装修工程完成80%;(3)分析测试中心:卫生间防水完成,精装修工程完成20%,机电工程完成70%;外网工程完成85%。

    4

应用数学中心

地点:凌水校区

建筑层数:A座地上5层,地下2层;B座地上4层,地下2层

建筑面积:

34010平方米

建设内容:

教学科研楼

(1)施工场地内既有房屋拆除及场地平整全部完成;(2)施工区围挡安装完成。

5

先进技术创新平台

地点:西部校区

建筑层数:

地上8层,

地下1层

建筑面积:

43531平方米

建设内容:

教学科研楼

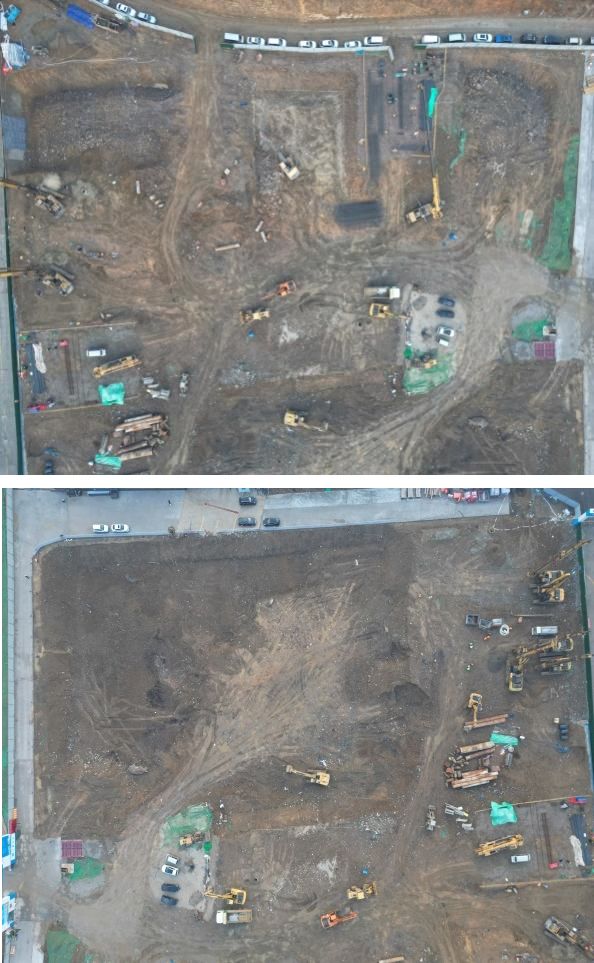

场地及控制点移交完成,土方开挖完成20%。

6

西校区学生宿舍及配套设施(三期)

地点:西部校区

建筑层数:

1栋14层学生宿舍、2栋13层学生宿舍、1栋12层学生宿舍、1栋11层学生宿舍和1栋10层学生宿舍

建筑面积:

91448平方米

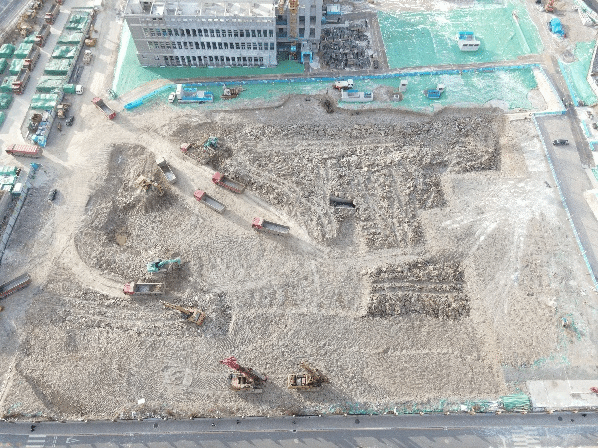

北区土方开挖外排完成92%,边坡喷护完成30%,桩基施工完成10%;南区土方开挖外排完成80%,边坡喷护完成15%,桩基施工完成5%。

7

开发区学生宿舍及配套设施(一期)

地点:

开发区校区东部

建筑层数:1栋4层服务综合体(包括后勤及附属用房、食堂、师生活动用房),2栋8层学生宿舍

建筑面积:

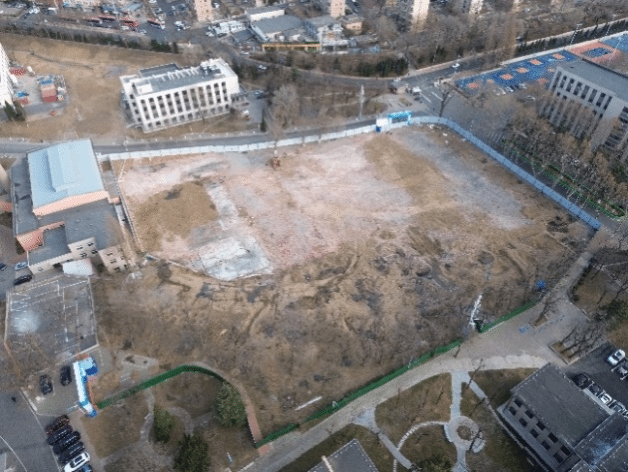

26642平方米

(1)施工现场完成方格网复测、控制点移交;(2)服务综合体施工围挡安装完成,宿舍楼场地平整80%。
