大连理工大学建设项目进度情况简报(2025年10月)
2025-11-06 16:37     (点击: )

一、基本建设项目

序号

项目名称

项目概况

实施进度

形象进度/效果图

1

深海工程创新实验基地

地点:主校区原校医院旧址
建筑层数:3层

建筑面积:8100

          平方米

建筑高度:22米

(1)外墙与屋面工程。外墙耐水腻子全部完成;真石漆完成80%;外墙雨水管安装完成80%;办公楼屋面工程全部完成。(2)室内装修工程。地下室内墙及顶棚耐水腻子完成80%;楼面保温板及细石混凝土施工已全部完成;卷扬机井道外侧防水保温全部完成。(3)安装工程。外门窗安装完成70%;通风空调及采暖管道完成95%;风机安装完成70%;给排水管道完成95%;电气桥架安装完成85%;配电箱、柜安装全部完成;水泵安装完成30%。(4)专项结构。造风平台桁架施工完成10%。

2

西校区学生宿舍及配套设施项目(二期)

地点:西部校区

建筑面积:74681

          平方米

A地块:1栋学生宿舍13层,1栋地上3层、地下1层的风雨操场,建筑面积合计45160平方米。

B地块:1栋3层食堂,地下2层人防地库用房,建筑面积合计29521平方米。

(1)项目完成主体结构验收。(2)宿舍区域二次结构砌筑、复合风管安装完成,窗框安装80%,5层及以下废水立管与7层及以下雨水管敷设按节点完成。(3)风雨操场二次结构砌筑及屋面雨水管道系统全部完成,窗安装完成50%。(4)食堂区域二次结构砌筑完成70%,关键管线工程(正压送风立管、各层回填区铸铁管)完成,人防地下室负一层、负二层结构施工及二次结构砌筑均已全部完成,机电工程随结构施工的预留预埋工作已按计划同步完成。(5)室外配套A地块室外管线整体完成80%。

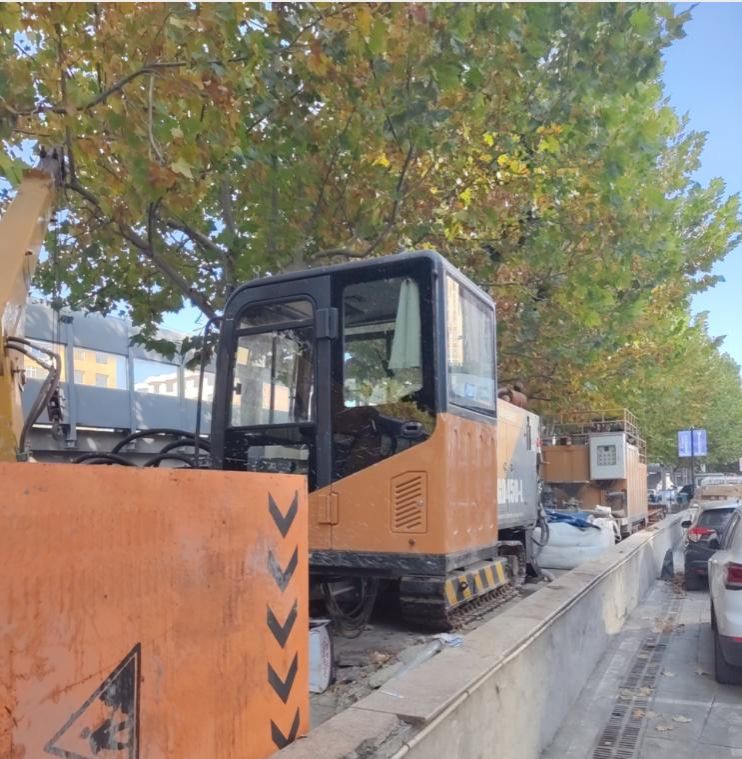

电力增容项目,66kV南滨路变电站至学校西校区电力外线工程持续推进,其关键路径上的顶管施工已累计完成2.4公里,占全线顶管总量的55%。

3

医工结合创新中心(一期)

地点:西部校区

建筑层数:地下1层            地上13层

建筑面积:35500

          平方米

共计3栋单体。医学部地上8层、地下1层;分析测试中心地上4层;动物中心地上3层。

(1)动物中心粗装修(室内抹灰)全部完成;精装修完成70%;外墙仿红砖划线完成;机电配套完成70%。(2)医学部粗装修(室内抹灰及地面)全部完成;精装修及外墙水泥砂浆抹灰完成50%;主体及砌体结构拆改完成90%;机电配套完成30%。(3)分析测试中心粗装修(室内抹灰)完成50%;外墙第一遍砂浆抹灰完成40%;屋面一遍防水完成;主体及砌体结构拆改全部完成;机电配套完成40%。

    4

附属学校初中部教学楼

地点:附属学校主校区西侧

建筑层数:地上4层

          部分6层

建筑面积:11303

          平方米

建设内容:教学及实验用房、交通及辅助用房、设备用房、机动车库、多功能厅。

   教学楼地基与基础已全部完成;人防区域地下结构完成80%;独立基础区域地下结构完成90%;泳池及消防水区域地下结构完成50%。
