大连理工大学建设项目进度情况简报(2025年11月)
2025-12-08 16:37     (点击: )

一、基本建设项目

序号

项目名称

项目概况

实施进度

形象进度/效果图

1

深海工程创新实验基地

地点:主校区原校医院旧址
建筑层数:3层

建筑面积:8100

          平方米

建筑高度:22米

土建工程:外墙柔性耐水腻子和真石漆完成,内墙施工至腻子层,水池废弃空间侧墙完成,断热铝合金门窗及卷帘门安装完毕,屋面工程完成70%,造风平台桁架完成30%。

机电工程:潜污泵等排水系统阀件与管道、二三层卫生间蹲便器、散热器、多联机室内机及配套系统、西侧办公区及卫生间通风设备与配套、外墙防雨百叶、配电箱柜、桥架等安装完成;插座照明电缆敷设90%,动力电缆敷设30%。

2

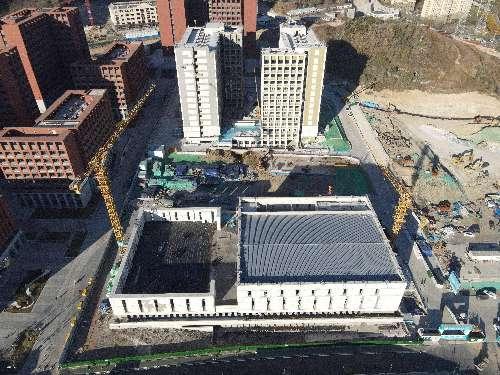

西校区学生宿舍及配套设施项目(二期)

地点:西部校区

建筑面积:74681

          平方米

A地块:1栋学生宿舍13层,1栋地上3层、地下1层的风雨操场,建筑面积合计45160平方米。

B地块:1栋3层食堂,地下2层人防地库用房,建筑面积合计29521平方米。

宿舍主楼:二次结构、屋面、室内回填及地面完成,外窗安装、外墙保温80%,地下室墙面涂料完成50%,给排水、采暖、消防工程完成60%。

风雨操场:钢结构、设备基础、电器配管及两台电梯安装全部完成,屋面工程、门窗安装及外墙保温完成80%,室内墙面涂料完成50%,给排水、采暖、消防工程完成70%。

食堂:主体结构、二次结构、屋面工程、室内回填及地面、各类通风立管安装已完成,外墙保温完成50%,给排水、采暖、消防工程完成50%。

人防地下室:主体结构、二次结构、地漏安装已完成,人防门安装完成50%,墙面及天棚防霉涂料完成20%。

电力增容:66kV南滨路变电站至西校区电力外线顶管施工完成98%,送电前各项手续及竣工结算资料基本准备完毕。

3

医工结合创新中心(一期)

地点:西部校区

建筑层数:地下1层            地上13层

建筑面积:35500

          平方米

共计3栋单体。医学部地上8层、地下1层;分析测试中心地上4层;动物中心地上3层。

动物中心:外窗及幕墙、室内装修全部完成,机电配套工程完成85%。

医学部:外窗及幕墙、外墙抹灰、主体拆改全部完成,室内外的供暖系统全部完成并实现供暖,室内精装修和机电配套完成50%以上。

分析测试中心:外窗及幕墙、屋面防水、室内地面及抹灰、外墙2遍抹灰完成,室内外的供暖系统全部完成并实现供暖,机电配套工程完成70%。

    4

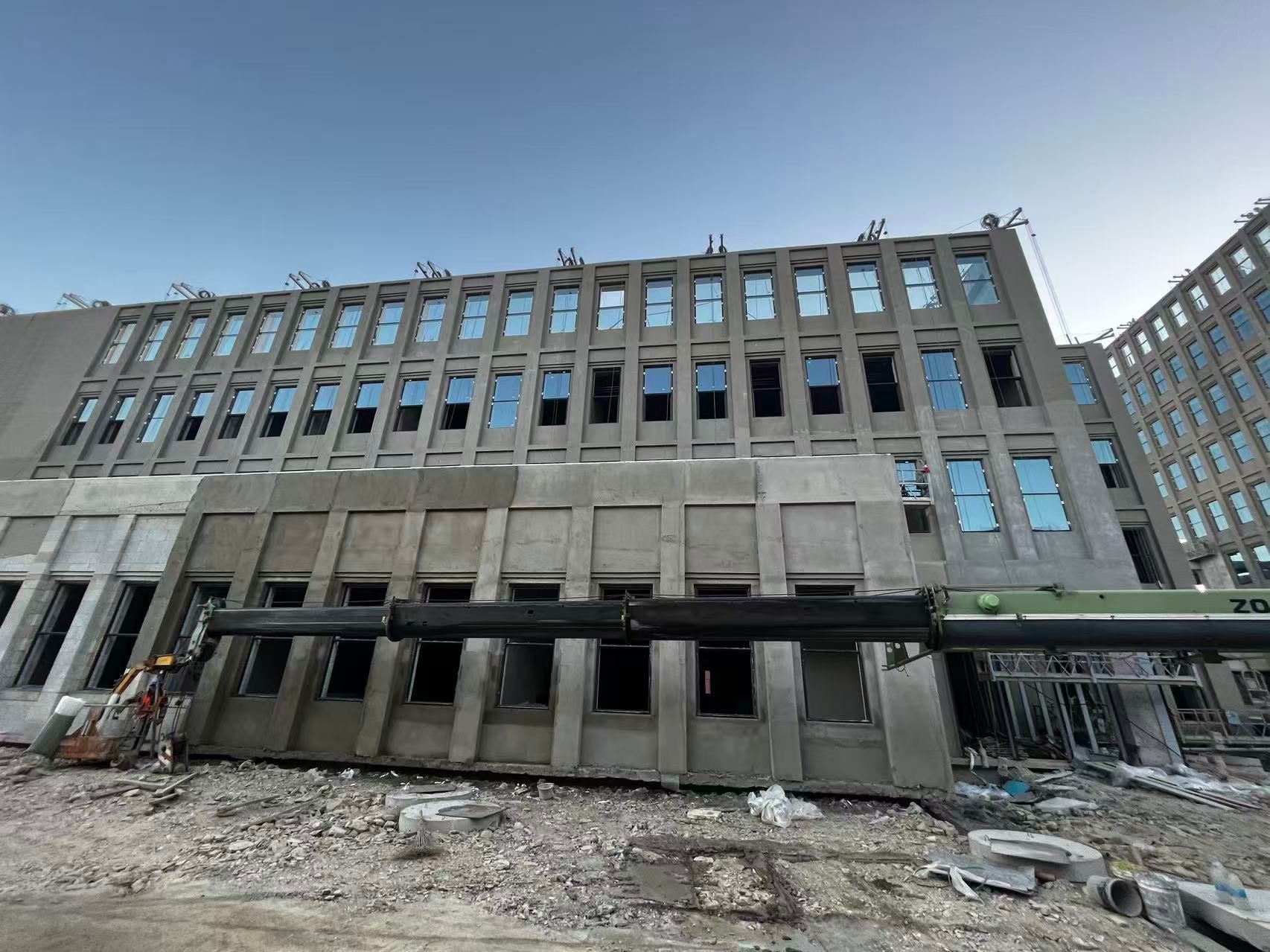

附属学校初中部教学楼

地点:附属学校主校区西侧

建筑层数:地上4层

          部分6层

建筑面积:11303

          平方米

建设内容:教学及实验用房、交通及辅助用房、设备用房、机动车库、多功能厅。

主体结构封顶。

教学楼北侧五层、西侧三层及多功能厅的主体结构施工全部完成。
