大连理工大学建设项目进度情况简报(2025年7-8月)
2025-09-19 09:46     (点击: )


一、基本建设项目

序号

项目名称

项目概况

实施进度

形象进度/效果图

1

深海工程创新实验基地


地点:主校区原校医院旧址
建筑层数:3层

建筑面积:8100

          平方米

建筑高度:22米

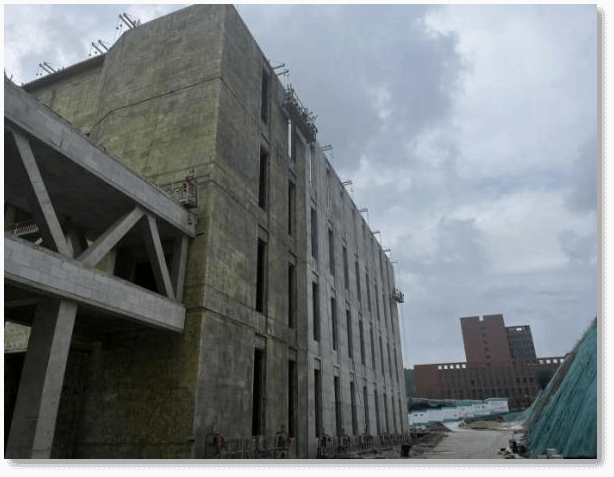

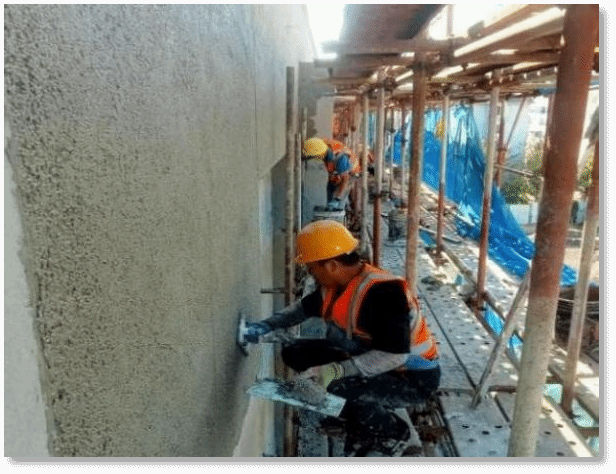

  内墙抹灰完成,内墙耐水腻子施工完成40%,外墙内侧无机保温浆料、抗裂抹面胶浆、耐碱玻纤网格布、耐水腻子施工和外墙JS防水涂料完成。外墙无机保温浆料、抗裂抹面胶浆、耐碱玻纤网格布及耐水腻子施工完成80%。东南角挡土墙施工完成。通风空调及采暖管道完成80%。给排水管道完成90%。电气桥架安装70%。

undefined

2

西校区学生宿舍及配套设施项目(一期)


地点:西部校区

建筑层数:地下1层            地上13层

建筑面积:99030

          平方米

建筑高度:53.1米

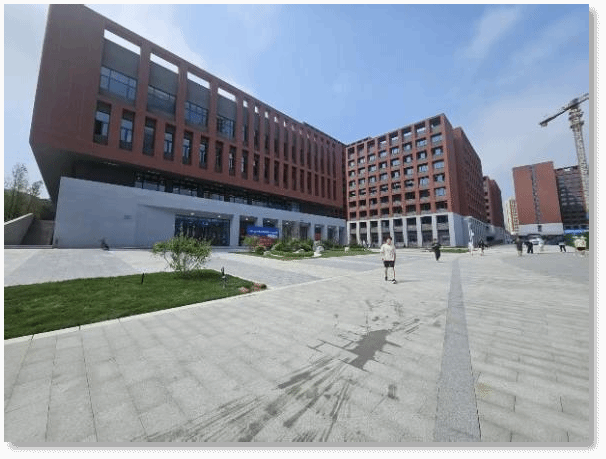

   完成主体工程竣工验收工作。项目楼宇室内装饰装修工程及机电安装工程、室外景观工程(除景观树木外)均已全部施工完成。

undefined

3

西校区学生宿舍及配套设施项目(二期)


地点:西部校区

建筑面积:74681

          平方米

A地块:1栋学生宿舍13层,1栋地上3层、地下1层的风雨操场,建筑面积合计45160平方米。

B地块:1栋3层食堂,地下2层人防地库用房,建筑面积合计29521平方米。

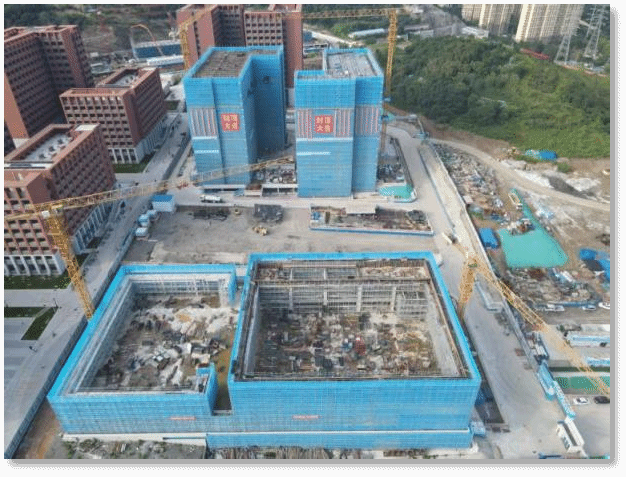

    宿舍、风雨操场及食堂主体结构封顶。宿舍区域砌筑1-2层全部完成、3层完成60%;风雨操场地下室降板区回填完成20%;食堂负一层砌筑完成90%;负一层负二层结构施工全部完成。

    66kV学苑变至中部开关站、西部开关站送电完成。主校区2号、3号、5号、6号等共8个分变电所的电力负荷完成摘转,西校区1号、中心食堂等共3个分变电所的电力负荷完成摘转。

undefined

4

医工结合创新中心(一期)


地点:西部校区

建筑层数:地下1层            地上13层

建筑面积:35500

          平方米

共计3栋单体。医学部地上8层、地下1层;分析测试中心地上4层;动物中心地上3层。

    动物中心室内抹灰、屋面工程全部完成。医学部砌筑工程全部完成,1-4层室内抹灰全部完成。分测中心砌筑工程全部完成。


undefined

5

附属学校初中部教学楼

地点:附属学校主校区西侧

建筑层数:地上4层

          部分6层

建筑面积:11303

          平方米

建设内容:教学及实验用房、交通及辅助用房、设备用房、机动车库、多功能厅。

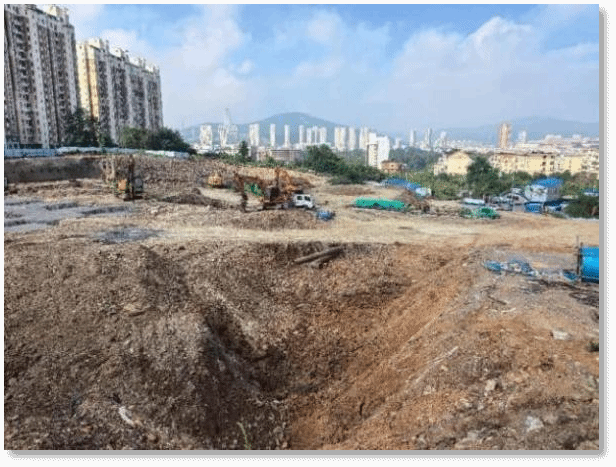

   受连续降雨影响,本月施工滞后3天。土石方开挖外排教学楼区域已完成,景观区域完成79%。支护桩施工全部完成。1#塔吊基础清槽完成,HI、JK段第一道锚索钻孔、安装、注浆及坡面喷射混凝土完成100%。F-H段坡面挂网及喷射混凝土100%。

undefined
