一、基本建设项目 |
序号 | 项目名称 | 项目概况 | 实施进度 | 形象进度/效果图 |
1 | 西山生活区 学生公寓 | 地点:主校区西山学生生活区内 建筑层数: 23层, 1栋(双塔) 建筑面积:46000 平方米 建筑高度:83.7米 |

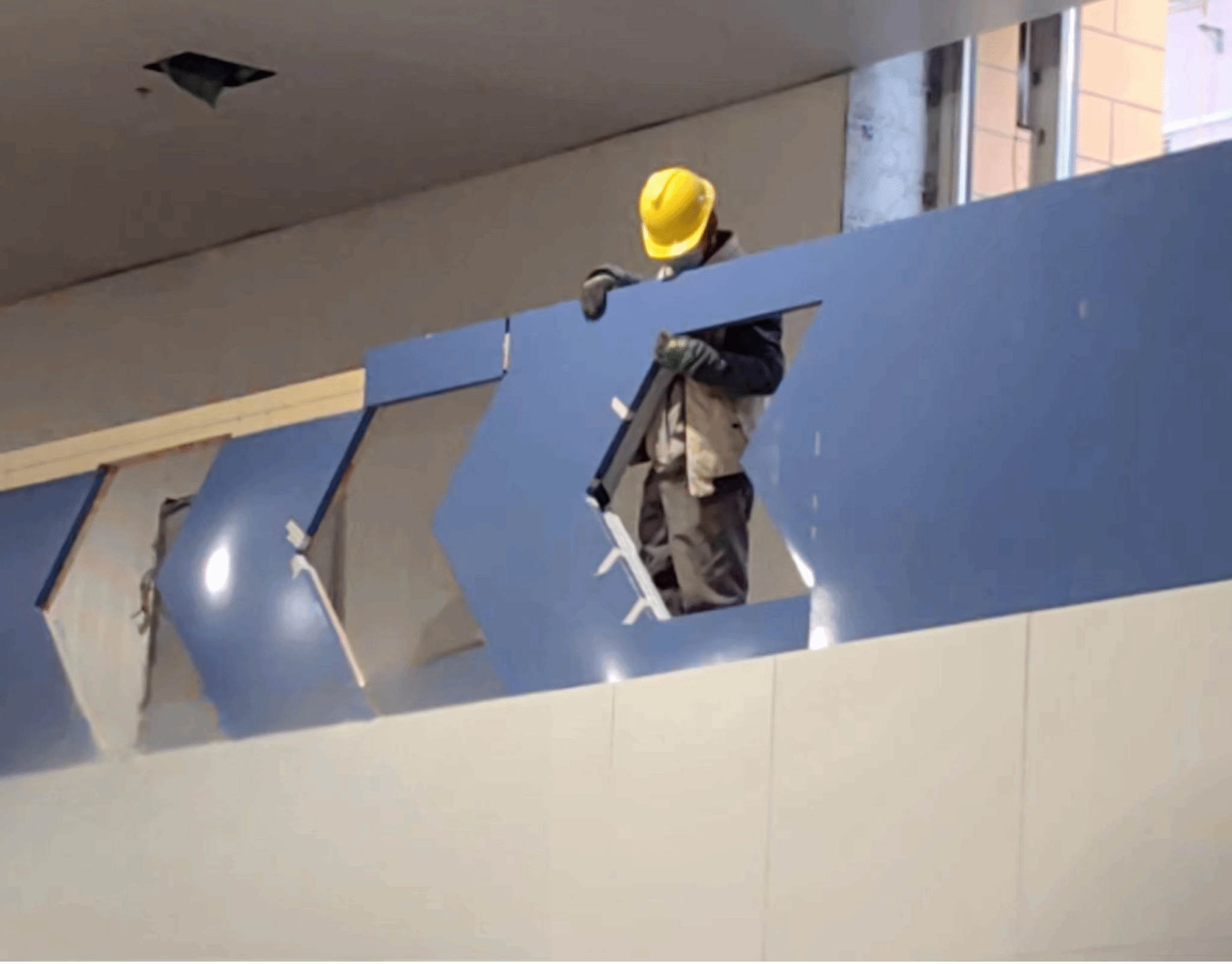

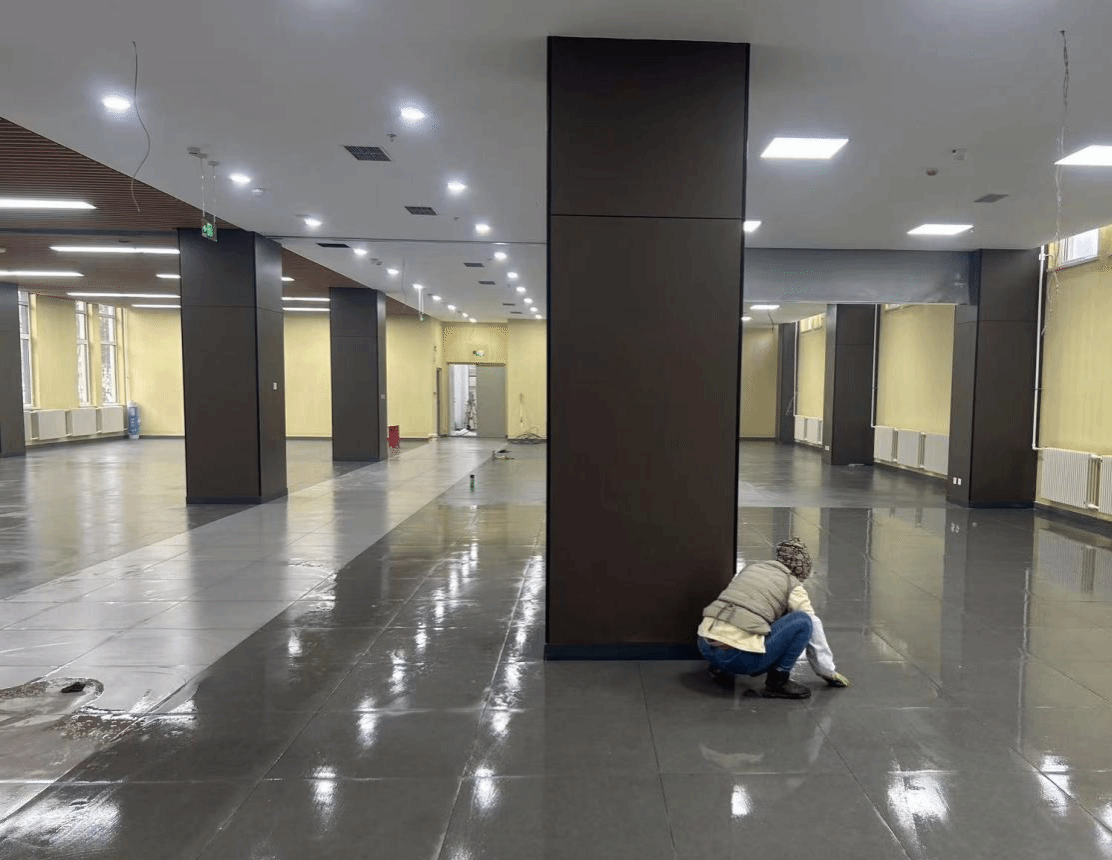

负二层至负一层吊顶、地面铺装施工完成;支护挡墙及景观墙施工完成;市政路水稳施工完成;室外楼梯施工完成;机电工程联合调试完成;给排水外网施工完成;电气外网施工完成。 12月28日,完成竣工验收和消防验收,并按要求进行整改。已具备安装家具条件。 | |
2 | 材料学院 新大楼 | 地点:西部校区 总建筑面积:3万 平方米 建筑层数: 5层 建筑高度:23.5米 |

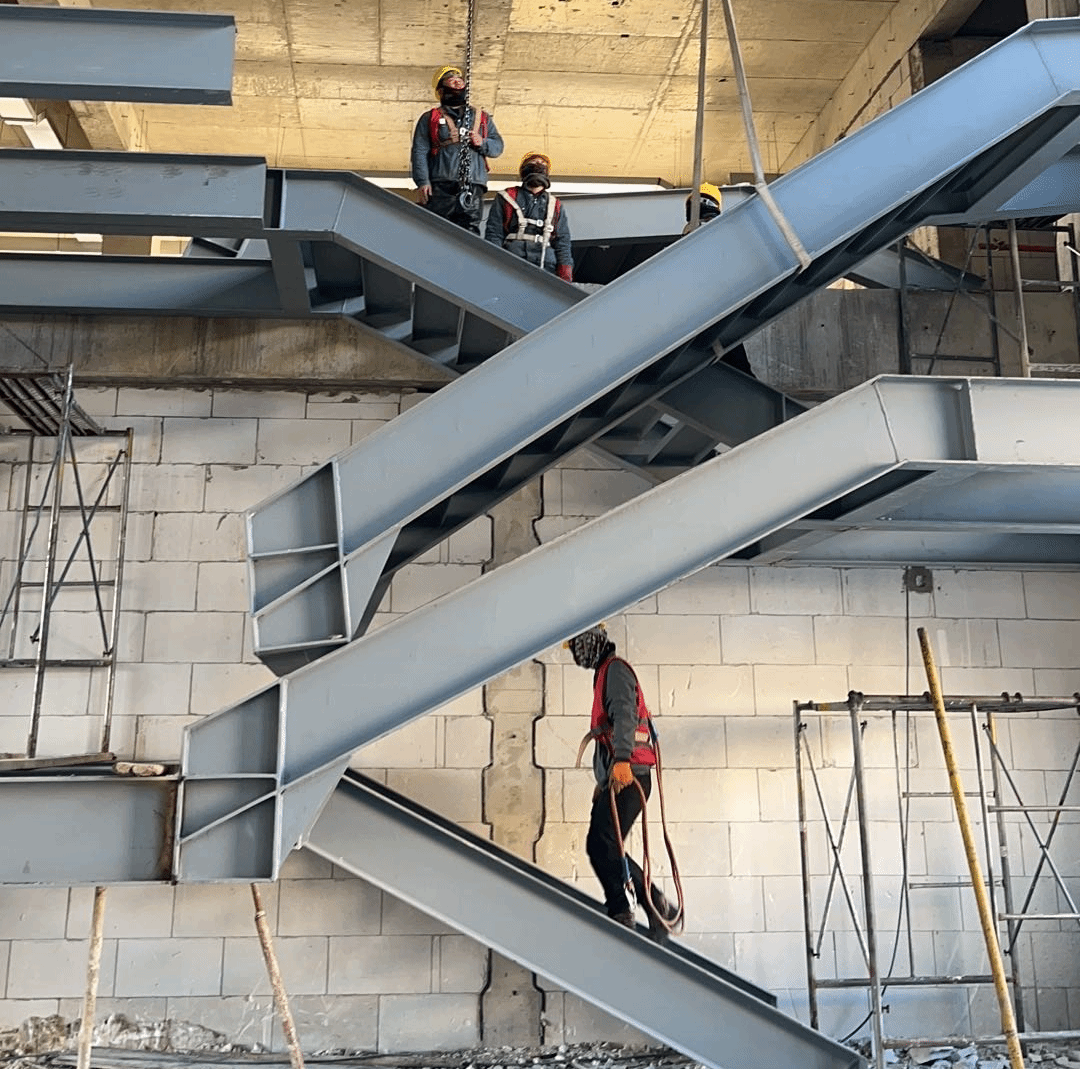

一层防震基础全部施工完成;砌筑工程除风井及施工电梯口部位,全部施工完成;钢结构网架安装完成、9#钢楼梯安装完成、吊车梁安装完成;外窗1-3层全部安装完成,4层安装完成70%;外脚手架拆除完成;2#塔吊、1#施工电梯拆除完成;电梯井道移交完成;消防喷淋主管线全部安装完成;强弱电桥架全部安装完成;通风管道全部安装完成;给排水主管道全部安装完成。12月20日钢结构屋面网架安装完成;12月26日钢结构网架检测完成。 | |
3 | 深海 |
地点:主校区原校医院旧址 建筑层数:3层 建筑面积:8100 平方米 建筑高度:22米
|

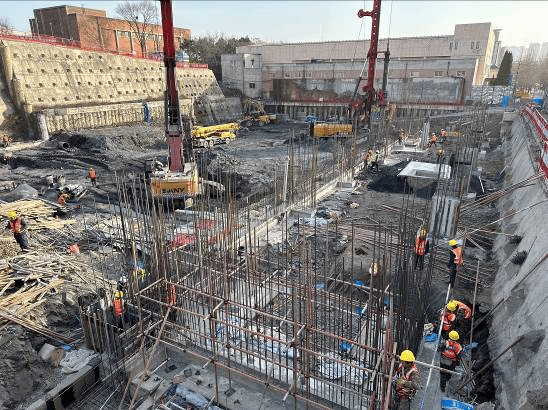

咬合支护桩成孔和浇筑完成;西侧办公楼1区1-4/H-P轴的基础-2.900m—-0.050m柱墙砼完成,-0.050m的地梁完成砼浇筑,-2.900m—-0.050m范围内的防水和回填完成。12月19日上午,副校长姚山由基建处处长李昕和副处长陈广陪同,对工地现场进行安全检查。当天下午,大连市住建局和高新区质安中心对工地进行冬季施工安全大检查。
| |
4 | 开发区校区学生公寓 | 地点:开发区校区 建筑层数:15层 建筑面积:3万 平方米 建筑高度:59米 |
东、南、北侧道路水稳层和粗沥青道路层全部施工完成。二层屋面铺装全部施工完成。南侧道路、南侧停车位、南侧室外台阶铺装全部完成。南侧、东侧、北侧道路路边石全部施工完成。东侧无障碍坡道挡土墙浇筑完成。南侧和西侧道路成品排水沟安装完成。地下一层至二层彩色涂料全部完成。挡土墙真石漆底漆施工完成。地弹门外门全部安装完成。施工缝盖板全部施工完成。 12月27日,完成竣工验收和消防验收,并按要求进行整改。已完成家具安装。 | |
