一、基本建设项目 |
序号 |
项目名称 |
项目概况 |
实施进度 |
形象进度/效果图 |
1 |
西山生活区 学生公寓 |
地点:主校区西山学生生活区内 建筑层数: 23层, 1栋(双塔) 建筑面积:46000 平方米 建筑高度:83.7米 |

6月29日上午,学校西山生活区学生公寓项目项目现场举行主体封顶仪式。 1#楼十八至二十二层混凝土浇筑,七至十层砌筑;2#楼十八至二十二层混凝土浇筑,七至十层砌筑;东侧裙房负一至二层浇筑;西侧裙房底板至负一层浇筑;1#楼、2#楼主体封顶。 |
|
2 |
博士生公寓 8号楼 |
地点:主校区研教楼北侧 建筑层数:23层 建筑面积:26000 平方米 建筑高度:80米 |

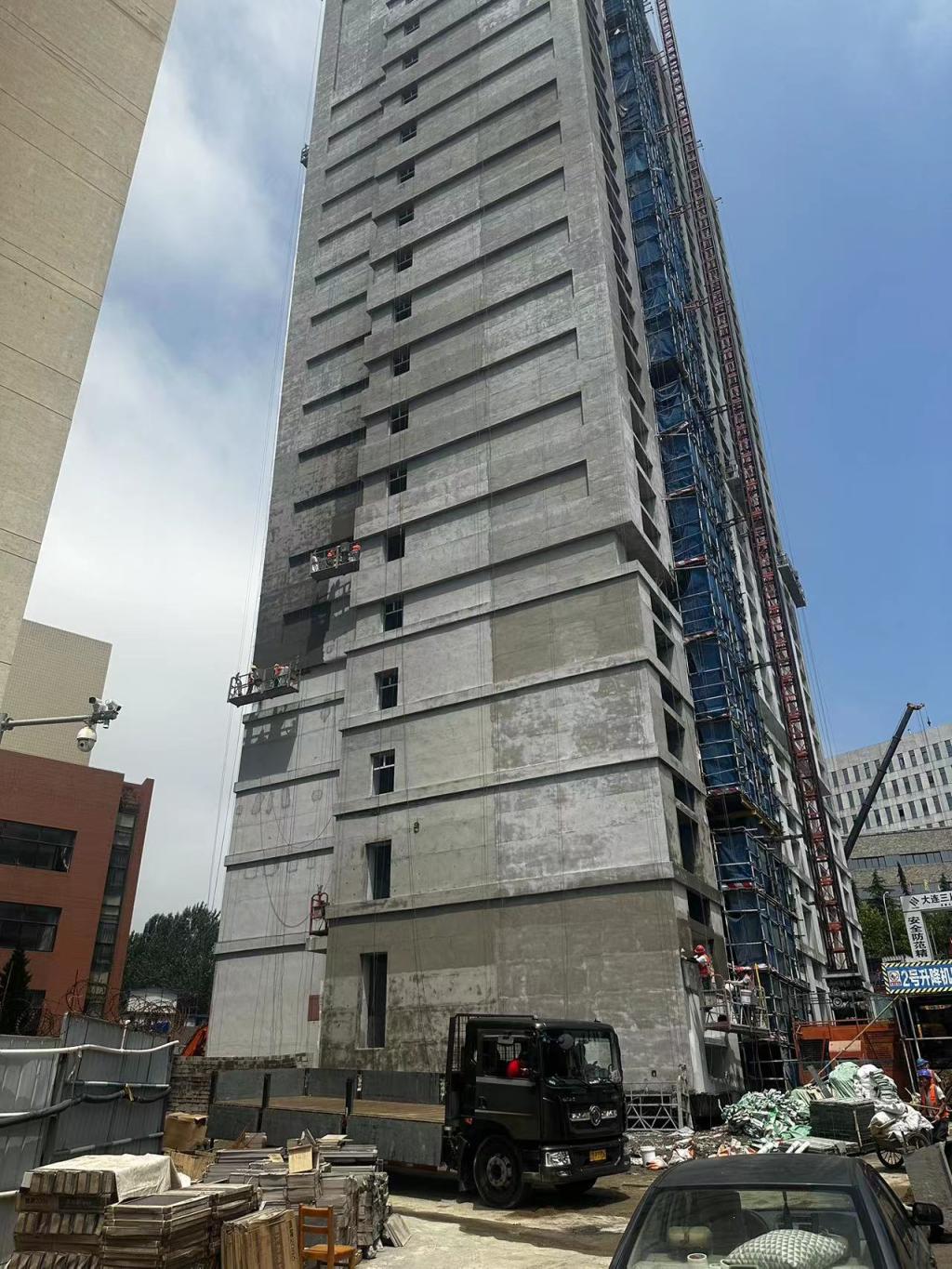

窗完成60%;外墙保温二遍全部完成60%;地热地面全部完成;室内地砖完成95%;室内大白完成85%;脚手架拆除完成;大堂顶棚吊顶完成100%;塔吊拆除完成;1号升降机拆除50%;电气工程完成50%;采暖工程温控阀完成70%;室内窗台板完成25%;通风工程完成60%。 |
|
3 |
开发区校区学生公寓 |
地点:开发区校区 建筑层数:15层 建筑面积:3万 平方米 建筑高度:59米 |

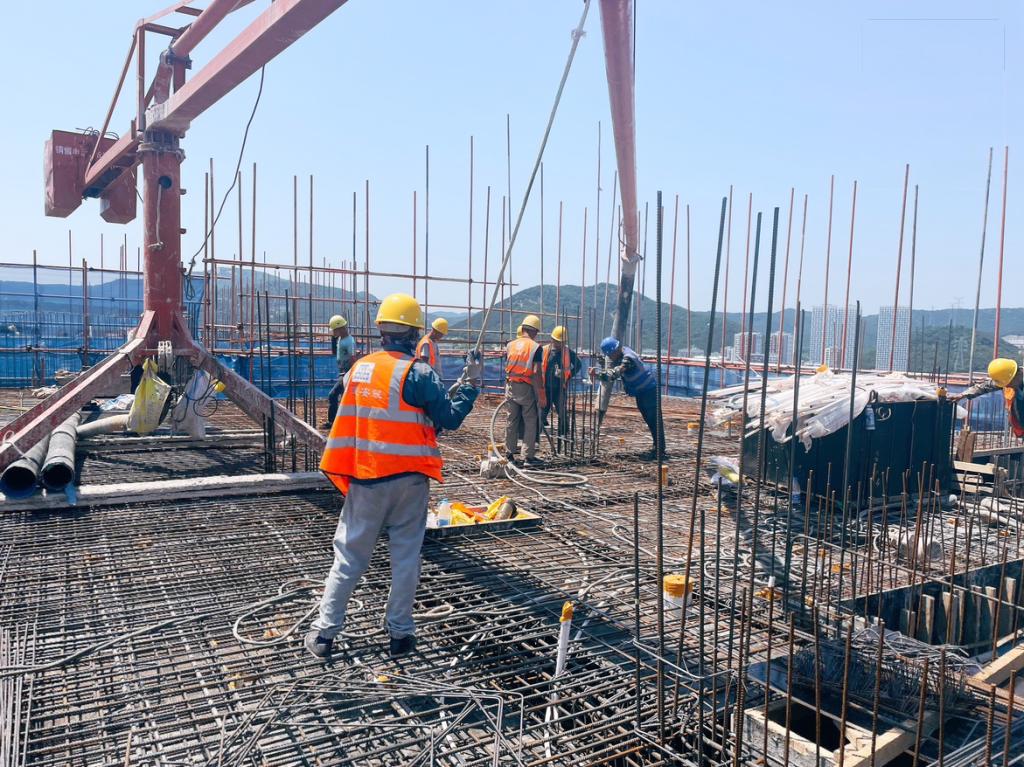

7层、9-14层砌筑施工完成。出屋面结构施工完成。主楼南侧台阶施工完成。4-7层、9层寝室内卫生间、洗漱区回填施工完成。礼堂屋面保温层、找坡层、防水层施工完成。1-7层主体验收完成。 |
|
4 |
材料学院 新大楼 |
西部校区 总建筑面积:3万 平方米 建筑层数: 5层 建筑高度:23.5米 |

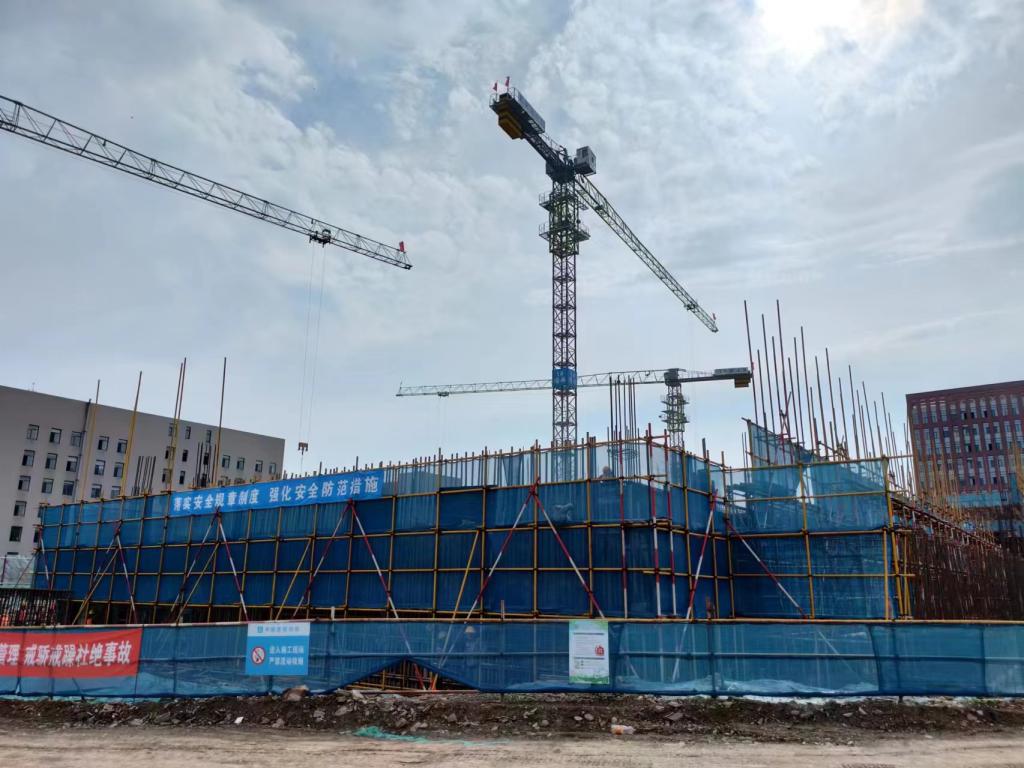

A区第一段,地下室主体结构完成;外墙建筑做法及回填完成。A区第二段,二层结构完成;女儿墙、风道口及设备基础完成。A区第三段,二层结构完成;三层架体搭设完成。A区第四段,基础底板浇筑完成;一层架体支撑搭设完成。A区第五段,一层结构完成。A区第六段,基础开挖完成;桩基础砖模砌筑。A区第八段,基础开挖完成;混凝土换填完成。 |
|
5 |
深海中心 创新实验基地 |
地点:主校区原校医院旧址 建筑层数:3层 建筑面积:8100 平方米 建筑高度:22米 |
项目招标前准备阶段。 |
|
二、建设项目配套工程 |
序号 |
项目名称 |
项目概况 |
实施进度 |
形象进度/效果图 |
1 |
大学生创新实践能力训练基地二期工程市政配套及周边环境改造工程 |
工程内容:包括景观绿化工程、道路广场铺装工程、绿化改造等。 |

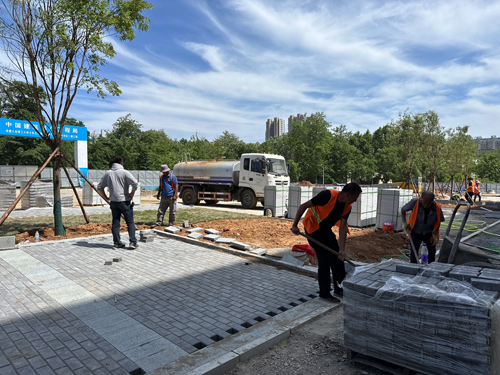

道路工程完成95%;挡土墙工程完成95%;绿化工程完成95%;铺装工程完成95%;照明工程完成90%;附属工程完成50%。 |
|
2 |
附属学校综合服务楼项目配套工程 |
工程内容:⑴附属学校教学楼前及周边景观工程、入口道路翻新及绿化工程;⑵新建综合服务楼周边绿化工程、原教学楼南侧操场及看台工程。 |

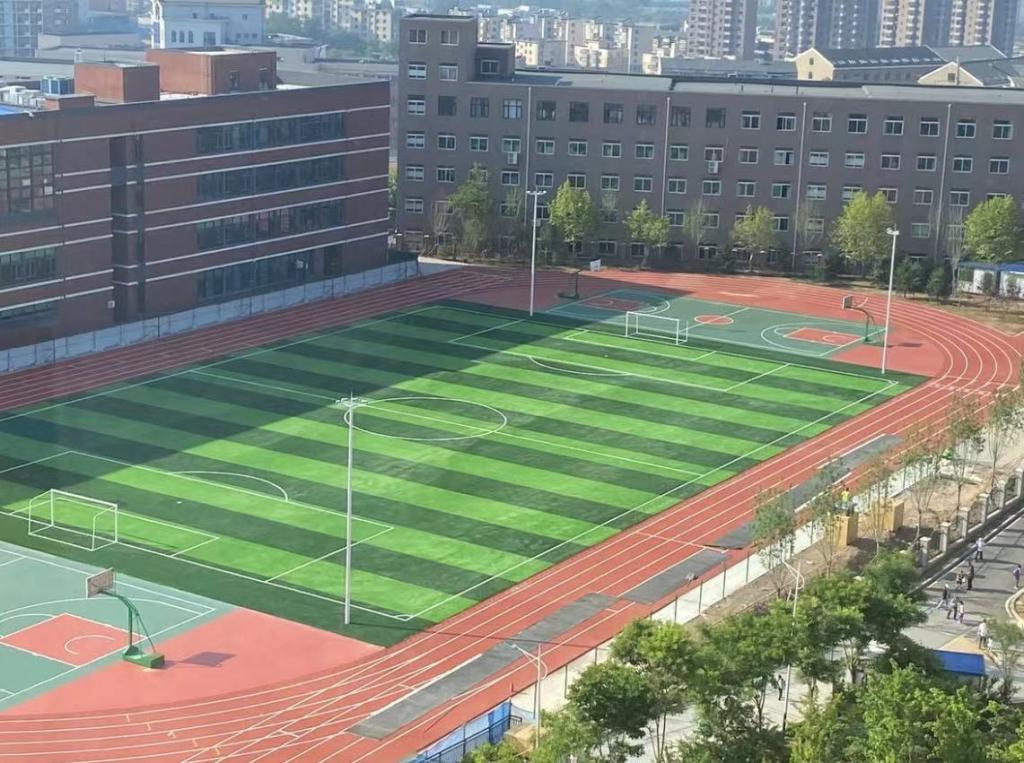

附属学校操场全面竣工,6月16日完成验收,交付使用。塑胶跑道面层喷涂及划线完成,硅PU篮球场罩面层施工完成,人造草坪铺设施工完成,升旗台护栏安装完成,沙坑施工完成,绿化草籽播撒及养护,操场南端新增防腐木座椅施工完成,电力管廊排气井防腐木装饰完成,围墙施工完成,围挡拆除及撤场完成。 |
|
