大连理工大学建设项目进度情况简报(2022年8月)
2022-09-06 14:01     (点击: )

一、基本建设项目

序号

项目名称

项目概况

实施进度

形象进度/效果图

1

大学生创新实践能力训练基地二期

地点:主校区大学生活动中心东南侧

总建筑面积:41200平方米

建筑层数:5/4层

建筑高度:23.15米

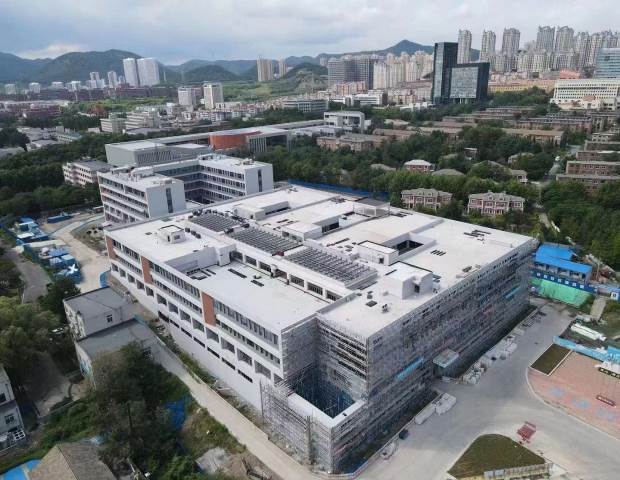

8月24日上午,机械学院院长王永青参观团队参观项目施工现场。本项目此前顺利通过主体结构验收,目前已全面进入精装及机电安装工程阶段。

2

附属学校

综合楼

地点:附属学校操场东南侧

总建筑面积:9501平方米

建筑层数:地上4层,地下1层

建筑高度:17.4米

除一层厨房二次招标部分外,各个分项工程按计划正常施工中。

微信图片_2022090113334611

3

西山生活区

学生公寓

地点:主校区西山学生生活区内

建筑层数: 23层,1栋(双塔)

建筑面积:46000平方米

建筑高度:83.7米

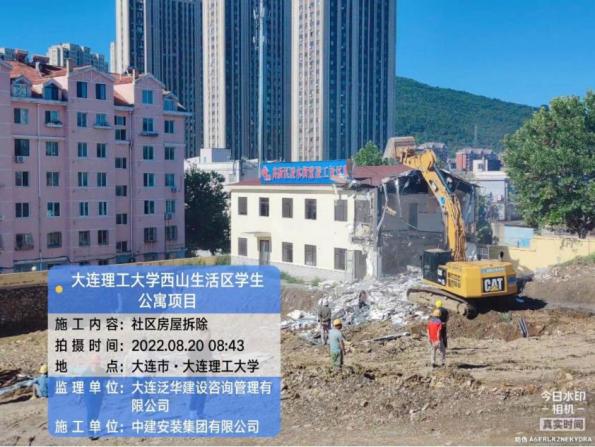

8月17日凌水小学荣誉墙拆除。8月20日社区房屋拆除。土石方外排完成约40%。

4

博士生公寓

8号楼

地点:主校区研教楼北侧

建筑层数: 23层

建筑面积:26000平方米

建筑高度:80米

8月5日工程围护桩及冠梁全面完工 。8月12日校内南侧研教楼台阶改坡道路工程完工。8月24日工地塔吊安装并检测合格,投入使用。8月31日工程垫层开始施工,边坡喷锚完成,锚杆拉拔随即跟进。

5

开发区校区学生公寓

地点:开发区校区

建筑层数:15层

建筑面积:3万平方米

建筑高度:59米

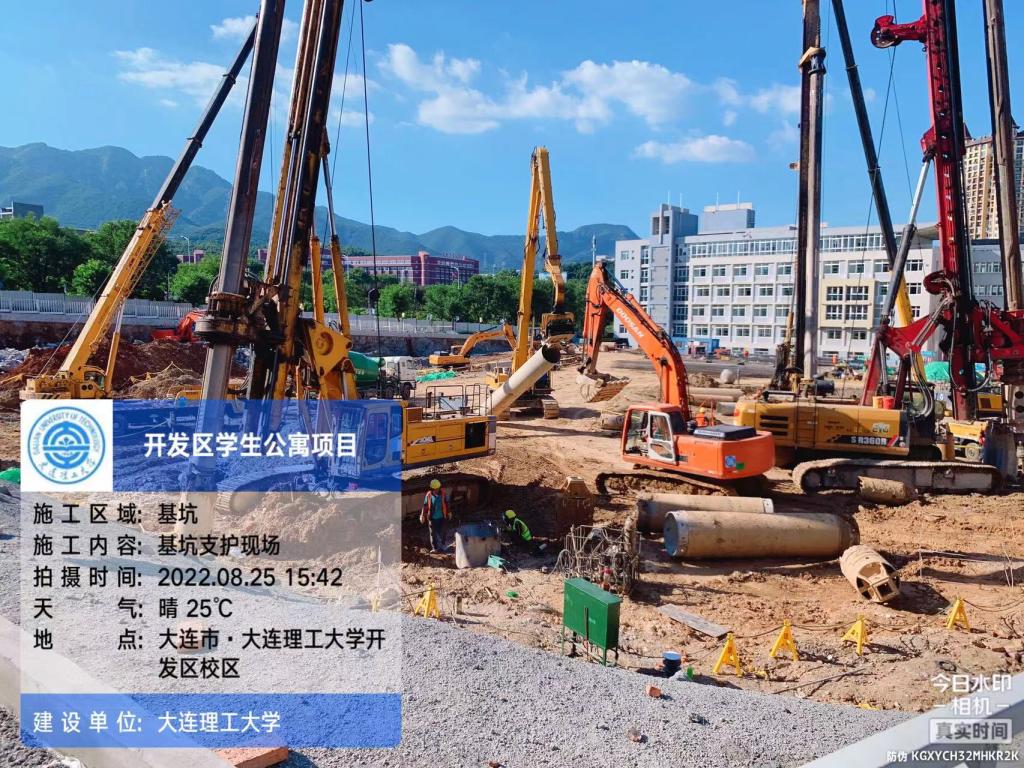

8月10日第一次工地例会。质监安监手续办理完成。现场接通临水。支护桩累计施工完成114根。

6

材料学院

新大楼

西部校区

总建筑面积:3万

平方米

建筑层数: 5层

建筑高度:23.5米

项目招标阶段。

http://202.118.76.111:8080/_vsl/FA2C6C22077F01FF516D73C3BAEF0EA6/F69896C2/19647

7

深海中心

创新实验基地

地点:主校区原校医院旧址

建筑层数:3层

建筑面积:8100

平方米

建筑高度:22米

项目再论证阶段。

http://202.118.76.111:8080/_vsl/42CA67F0D0DF1DFDA0105B96BD374FFB/9A173075/E264

二、建设项目配套工程

序号

项目名称

项目概况

实施进度

形象进度/效果图

1

留学生综合楼部分室内改造工程

工程内容:包括公共厨房改为公共卫生间、室内增加插座、三人间增加柱盆等项目。



本项目于8月1日开工,8月26日完成施工,比原计划工期提前15天。

ef5a2d0745438b7d077dc1016bca541

2

大学生创新实践能力训练基地二期工程市政配套及周边环境改造工程

工程内容:包括景观绿化工程、道路广场铺装工程、绿化改造等。

开工前准备阶段。

3

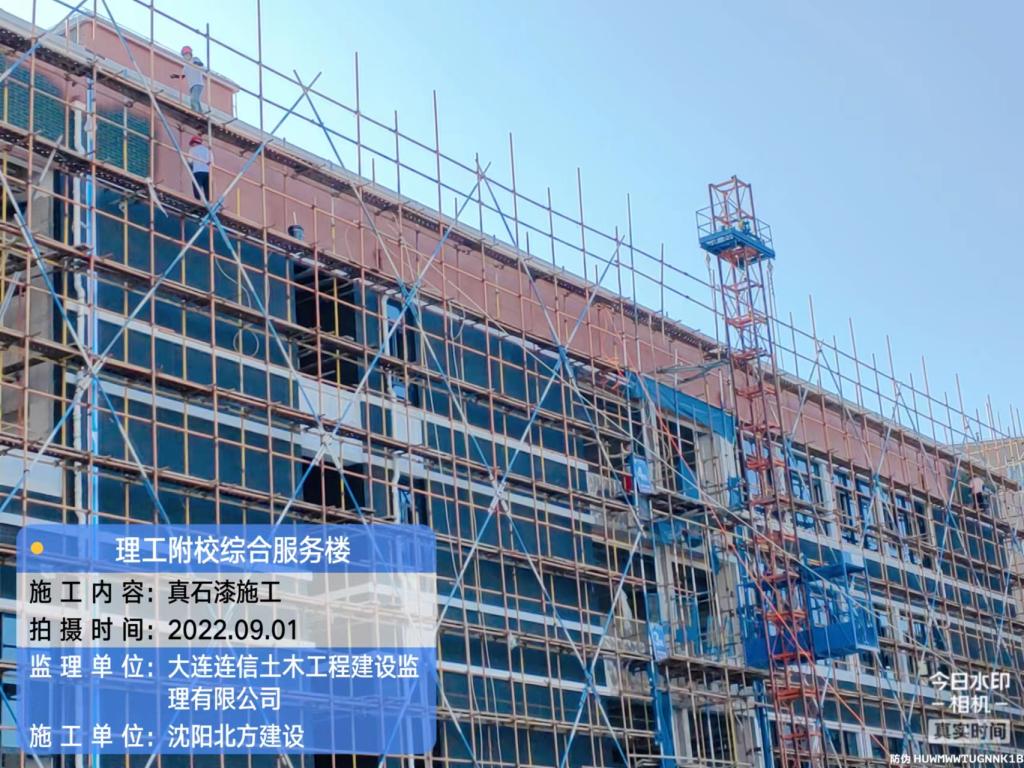

附属学校综合服务楼项目配套工程

工程内容:1、附属学校教学楼前及周边景观工程、入口道路翻新及绿化工程;2、新建综合服务楼周边绿化工程、原教学楼南侧操场及看台工程。

8月末正在进行附校主楼周边操场施工的收尾工作及附属学校综合服务楼项目周边的管网施工。
