一、基本建设项目 |
序号 |
项目名称 |
项目概况 |
实施进度 |
形象进度 |
1 |
留学生综合楼 |
地点:主校区博留食堂南侧 总建筑面积:25000 平方米 建筑层数: 8/11层 建筑高度:36.15米 |
本月中旬中建八局开始进场准备前期工作,截止月末完成南北两个大门安装工作,生活区基础硬覆盖完成,现场围挡搭设完成,场地内道路平整基本完成。 |
|
2 |
材料学院 新大楼 |
地点:西部校区 总建筑面积:30000 平方米 建筑层数: 5层 建筑高度:23.5米 |
项目前期准备工作。 |
|
3 |
附属学校 综合楼 |
地点:附属学校操场东南侧 总建筑面积:9501平方米 建筑层数:地上4层,地下1层 建筑高度:17.4米 |
项目前期准备工作。 |
|
4 |
大学生创新实践能力训练基地项目二期工程 |
地点:主校区大学生活动中心东南侧 总建筑面积:41200平方米 建筑层数:5/4层 建筑高度:23.15米 |
项目前期准备工作。 |
|
5 |
深海中心 创新实验基地 |
地点:主校区原校医院旧址 建筑层数:3层 建筑面积:8100 平方米 建筑高度:22米 |
项目前期准备工作。 |
|
6 |
西山生活区 学生公寓 |
地点:主校区西山学生生活区内 建筑层数: 23层,1栋(双塔) 建筑面积:46000平方米 建筑高度:84.8米 |
项目前期准备工作。 |
|
7 |
博士生公寓 8号楼 |
地点:主校区研教楼北侧 建筑层数: 22层 建筑面积:26000平方米 建筑高度:79.2米 |
|
二、建设项目配套工程 |
序号 |
项目名称 |
项目概况 |
实施进度
|
形象进度 |
1 |
校本部原幼儿园周边环境改造工程 |
工程内容:原幼儿园、大车队、小车队、驾校、三束实验室2号楼以及工程实验训练中心的拆除,红线范围内水暖燃气管线和电气线路的拆除以及部分改造管线的铺设,场地整平,大活二期主体基坑开挖等土石方工程。 |

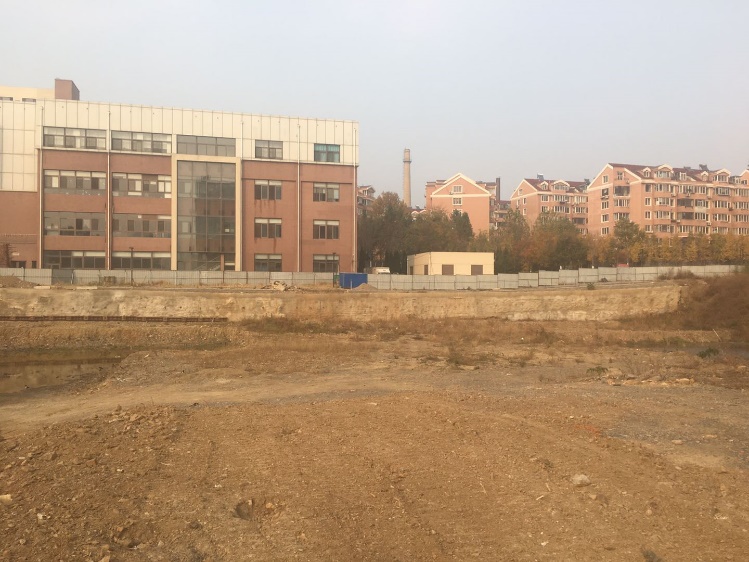

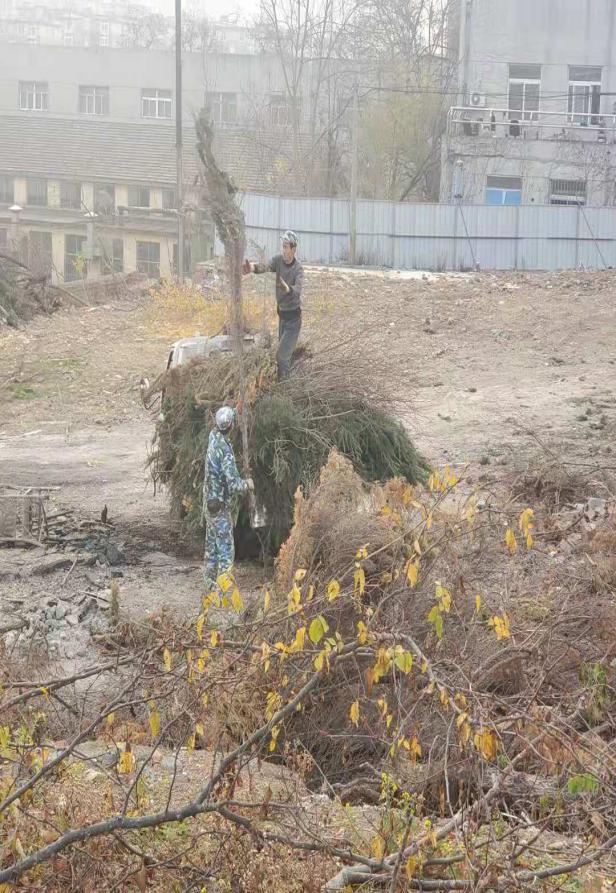

对场地内剩余树木进行清理,红线内场地进行原始方格网测绘。 |
|
2 |
博士生公寓及博留食堂周边基础设施管网改造工程 |
工程内容:建筑场地内的挖土、排土工程,基坑防护工程,临时迁移将来入管沟的现状供热工程。施工阶段一:建筑场地内的挖土、排土工程,基坑防护工程、临时迁建给水、消防工程,排水工程。施工阶段二:永久迁建给水、消防工程,强电外线、通讯外线等工程。 |
2020年9月底第一阶段施工全部完工。 |
|
|
|
|
|
|
|
